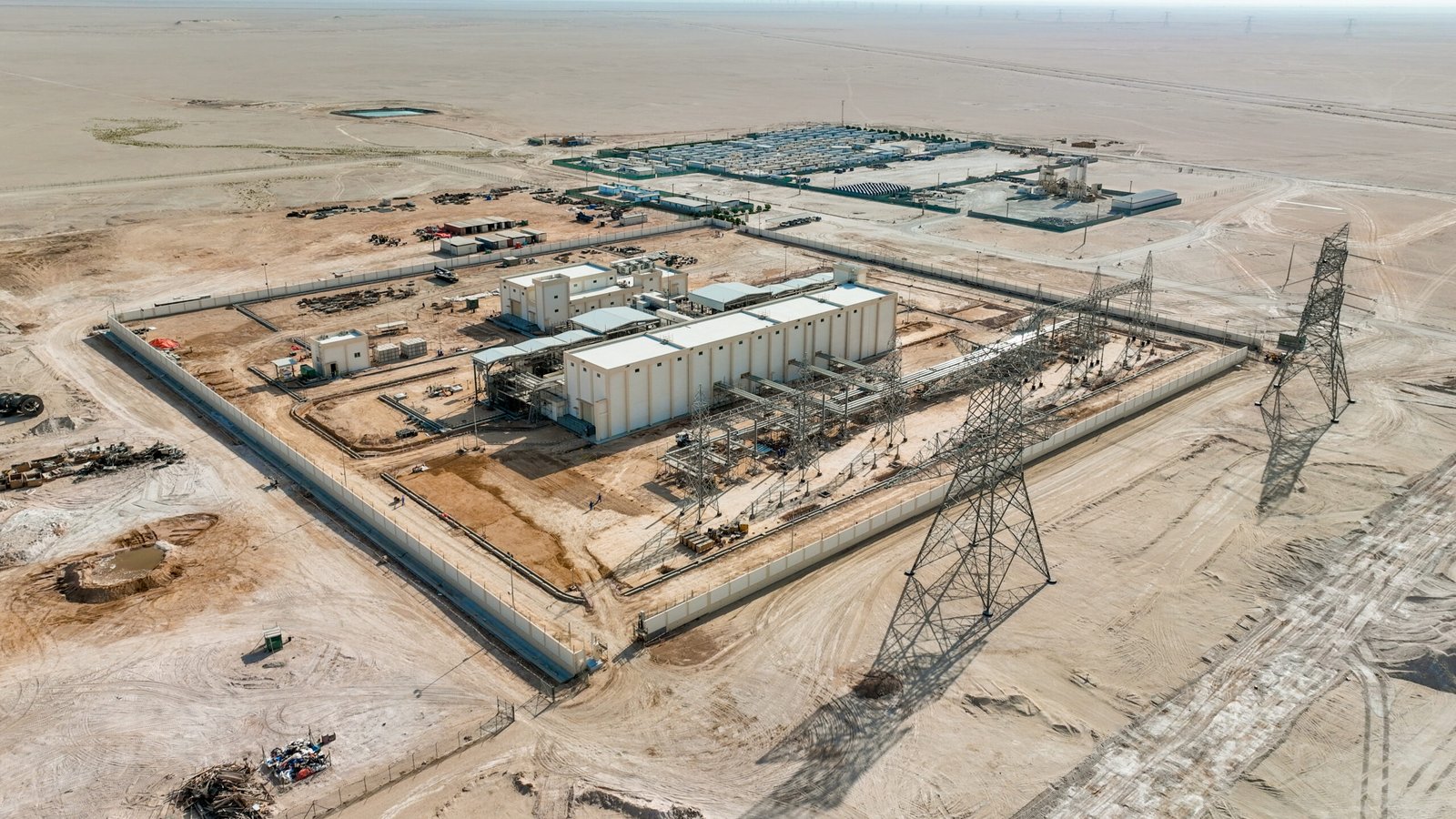

%93 نسبة إنجاز المرحلة الأولى من مشروع “ربط” الإستراتيجي الذي تنفذه العمانية لنقل الكهرباء
مسقط: التكوين
نشرت الشركة العمانية لنقل الكهرباء إحدى شركات مجموعة نماء مؤخرا في قنواتها نسبة الإنجاز لمشروع “ربط” الإستراتيجي الذي تنفذه حاليا حيث بلغت 93%. وتتكون المرحلة الاولى من المشروع من خطوط نقل هوائية جهد 400 ك.ف بطول 660 كم وخمس محطات رئيسية في كل من: نهيدة وبارك وسويحات والدقم ومحوت ويبلغ مجموع تكلفة هذه المشاريع أكثر من 183 مليون ريالا عمانيا. وتنقسم المرحلة الاولى إلى خمس مشاريع كالاتي:
المشروع الأول: إنشاء محطتي باريك وسويحات جهد 400 ك.ف والتي سيتم ربطها بشبكة شركة تنمية نفط عمان حيث تتكون محطة باريك من 12 خلية غازية جهد 400 ك.ف وعدد 2 محولات جهد 400/132 ك.ف سعة كل واحد منها 500 ميجا فولت أمبير. كما يتضمن المشروع تركيب 10 خلايا غازية جهد 132 ك.ف و4 مفعلات متوازية، وأجهزة التحكم والحماية والاتصالات والأعمال الانشائية المصاحبة. أما محطة سويحات فتتكون من 12 خلية غازية جهد 400 ك.ف، وعدد 2 محولات جهد 400/132 ك.ف سعة كل واحد منها 500 ميجافولت أمبير، إضافة إلى 12 خلية غازية جهد 132 ك.ف، و6 مفعلات متوازية، وأجهزة التحكم والحماية والاتصالات والاعمال الإنشائية المصاحبة.
المشروع الثاني: إنشاء الخطوط الهوائية جهد 400 ك.ف تربط بين محطتي باريك وسويحات وبين محطتي باريك ونهيدة بطول 324 كم. ويتكون المشروع من 195 كم من خطوط النقل الكهربائية من محطة نهيدة الى محطة باريك، و129 كم من خطوط النقل الكهربائية من محطة باريك الى محطة سويحات. كما يتكون المشروع من أبراج هوائية وعوازل كهربائية إضافة إلى الأعمال الإنشائية المصاحبة.
المشروع الثالث: إنشاء محطتي الدقم و محوت جهد 400 ك.ف. حيث تتكون محطة الدقم من 12 خلية غازية جهد 400 ك.ف ، وعدد 2 محولات جهد 400/132 ك.ف سعة كل واحد منها 500 ميجافولت أمبير وأيضا 8 خلايا غازية جهد 132 ك.ف و4 محولات جهد 132/33 ك.ف سعة كل واحد منها 125 ميجافولت أمبير ، و42 خلية غازية جهد 33 ك.ف ، و6 مفعلات متوازية والاعمال الانشائية المصاحبة.أما محطة محوت فتتكون من 9 خلايا غازية جهد 400 ك.ف، وعدد 2 محولات جهد 400/33 ك.ف سعة كل واحد منها 125 ميجافولت أمبير، و21 خلية غازية جهد 33 ك.ف، و3 مفعلات متوازية، وأجهزة التحكم والحماية والاتصالات والاعمال الانشائية المصاحبة. وستدعم المحطتان شبكة المناطق الريفية حيث النمو الصناعي والاقتصادي المتزايد لمنطقة الدقم الاقتصادية.
المشروع الرابع: إنشاء الخطوط الهوائية جهد 400 ك.ف التي تربط بين محطتي الدقم ومحوت وبين محطتي الدقم وسويحات بطول 343 كم. ويتكون المشروع من 191 كم من خطوط النقل الكهربائية من محطة سويحات الى محطة الدقم، و152 كم من خطوط النقل الكهربائية من محطة الدقم الى محطة محوت، والعوازل والأبراج الهوائية المصاحبة لها، و الاعمال الإنشائية المصاحبة.
المشروع الخامس: إنشاء محطة كهرباء نهيدة جهد 400/132 ك.ف حيث يتكون من 14 خلية غازية جهد 400 ك.ف، وعدد 2 محولات جهد 400/132 ك.ف سعة كل واحد منها 500 ميجافولت أمبير، و8 خلايا غازية جهد 132 ك.ف، وأجهزة التحكم والحماية والاتصالات والاعمال الانشائية المصاحبة. وتحويل الخط الهوائي الذي يربط بين محطتي إزكي وعبري جهد 400 ك.ف ليمر من خلال محطة نهيدة الجديدة. وتعتبر المحطة نقطة الربط الرئيسية بين شمال السلطنة بجنوبها عن طريق ربط شبكة كهرباء الشركة العمانية لنقل الكهرباء في الشمال بشبكة كهرباء شركة تنمية نفط عمان.
وحول هذا المشروع أكد المهندس صالح بن ناصر الرمحي الرئيس التنفيذي للشركة العمانية لنقل الكهرباء أن هذا المشروع سيضاعف من كفاءة وتكامل شبكة نقل الكهرباء الوطنية وسيقوم بدور محوري في تعزيز موثوقية وأمان الطاقة الكهربائية في السلطنة. وأضاف الرمحي: أن للمشروع أبعاد أخرى حيث سيسهم في فتح آفاق كبيرة لمصادر الطاقة المتجددة كالطاقة الشمسية وطاقة الرياح والمتوفرة بشكل كبير في محافظة الوسطى، كما سيسهم في ربط مناطق معزولة عن شبكة نقل الكهرباء الرئيسة، ومنها هيماء والدقم ومحوت، وفي تقليل تكلفة الطاقة المنتجة في مناطق الدقم ومحوت والتي تعتمد حاليا على وقود الديزل والذي يعتبر مكلفَا وله آثار سلبية على البيئة.
الجدير بالذكر أن الشركة العمانية لنقل الكهرباء هي الشركة المسؤولة عن نقل الكهرباء والتحكم بها في شبكة شمال السلطنة وأيضا في محافظة ظفار حيث يتم نقل الكهرباء من محطات الإنتاج إلى مراكز الأحمال المتوزعة في جميع محافظات السلطنة، وتعمل شبكة النقل بجهد 132 ك.ف فما فوق لتغطي معظم محافظات السلطنة سواء في الشمال أو في الجنوب. كما تدير الشركة العمانية لنقل الكهرباء خطوط الربط بين السلطنة وشبكة الربط الخليجي بجهد 220 كيلو فولت.
